ORIGINEEL OBSURV | PLANNEN EN BEGROTEN | WEGONDERHOUD
.png)
Een basisplanning is gebaseerd op de laatste inspectie van elk wegvakonderdeel en enkele kenmerken van de bovenste verhardingslaag. Conform de CROW-systematiek worden maatregelen en jaar van planning berekend.
Bij een begroting hoort een basisplanning, en daarvan afgeleid eventueel een afgevlakte planning en eventueel een of meerdere budgetplanningen. De basisplanning kan worden doorgezet naar het groot onderhoud, andere typen wegenplanningen niet.
Nieuwe begroting
.png)

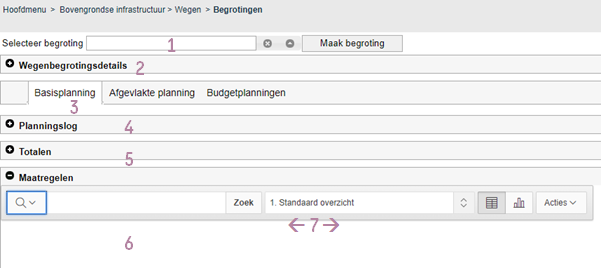

Een begroting is gebaseerd op een vastgelegde selectieset van wegvakonderdelen. Zie werken met selecties om een selectieset vast te leggen. Ga als volgt te werk, zie de afbeelding bovenaan met de genummerde onderdelen:

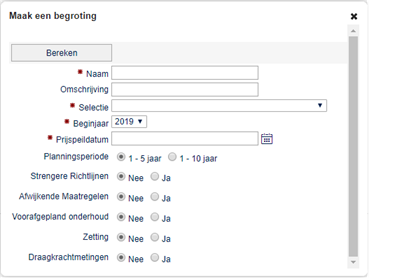

Druk op Maak begroting, vul de kenmerken en parameters voor deze begroting in en druk dan op Bereken…
Bovengenoemde kenmerken verschijnen bij onderdeel 2 zodat u kunt zien hoe de begroting is berekend;
De resultaten van de basisplanning worden in dit tabblad getoond, maar u kunt in het andere tabblad een afgevlakte planning of een budgetplanning maken;
Druk op het plusje om de planningslog te bekijken en druk op het minnetje om het te sluiten. In het logboek staat bijvoorbeeld welke wegvakonderdelen geen inspectie hebben of welke reeds vooraf gedefinieerd onderhoud hebben;
Idem voor de totalen, waarbij het bedrag voor klein onderhoud en de lange termijnbedragen zijn gebaseerd op de planningsinstellingen ‘Percentages klein onderhoud’ en ‘Cyclusbedragen’;
De maatregelen worden automatisch geopend (druk op het minnetje om ze dicht te klappen);
Gebruik eventueel de zoekfunctie en de Actieknop om gegevens naar eigen smaak te tonen (als lijst of grafiek).
Wegvakonderdelen waaraan u reeds vooraf gepland groot onderhoud heeft gekoppeld worden niet meegenomen in de berekening wanneer u daar een ‘Ja’ kiest.
Dus als u ‘Nee’ kiest worden die wegvakonderdelen wél meegenomen. Na doorzetten wordt het groot onderhoud aan deze wegvakonderdelen dan via Hoofdmenu – Groot onderhoud getoond, terwijl het vooraf gepland onderhoud via Hoofdmenu – Bovengrondse infrastructuur – Overzicht vooraf gepland onderhoud wordt getoond.
Bestaande begroting
Wanneer een bestaande begroting opnieuw wordt berekend (middels de knop Herberekenen), dan kunt ter correctie de instellingen bij stap 1 wijzigen. Hou er rekening mee dat de actuele kenmerken van elk wegvakonderdeel dan gelden. Dus als u de begroting voor 2018 opnieuw wilt berekenen terwijl inmiddels enkele wegen opnieuw zijn geasfalteerd, dan ontstaat een verkeerde uitkomst, althans een uitkomst die afwijkt van de eerdere begroting.
Geef bij herberekenen een nieuwe naam aan de begroting om te voorkomen dat een correcte begroting wordt verwijderd, en verwijder foutieve begrotingen.
Basisplanning doorzetten/afstemmen
Druk op Afstemmen om een basisplanning naar groot onderhoud door te zetten. Ook vanuit de rioleringsmodule en kunstwerkenmodule kan een planning worden doorgezet en in de groenmodule kunt u individueel per object groot onderhoud plannen. Al deze groot onderhoudsmaatregelen zijn dan via het Hoofdmenu – Groot onderhoud te raadplegen.
Echter… vooraf gepland onderhoud wordt in een aparte lijst getoond.
Totaalbedrag
Het benodigde bedrag voor maatregelen wordt uitgesplitst in de categorieën asfalt-, beton- en klinkerverharding. Daarnaast wordt een bedrag aan klein jaarlijks onderhoud berekend, afhankelijk van de tabel Percentages klein onderhoud.
Kwaliteit A+ tot en met D voor asfaltwegen
De kwaliteit van een wegvakonderdeel is gebaseerd op de beoordeling van de inspecteur, de bovenste verhardingslaag en het wegtype.
De planning van de maatregelen is conform de CROW-systematiek berekend op basis van het gedragsmodel. Dat is de genoemde kwaliteit plus de ondergrond (zand, klei, veen) en vooral de ouderdom. De ouderdom is gebaseerd op het hoogste jaartal voor:
of het aanlegjaar van de bovenste verhardingslaag
of het jaar van uitgevoerd groot onderhoud
